Debido a las medidas sanitarias tomadas por el Gobierno Nacional a raíz de la pandemia y las limitaciones que ésta impone, seguimos avanzando con nuestros proyectos con las documentaciones requeridas, la búsqueda de proveedores, la licitación y evaluación de empresas que colaboran en el proceso, entre otras.
Estamos preparados de la mejor manera para continuar con el foco siempre puesto en avanzar en todo lo factible en cada una de nuestras obras, convencidos profundamente de lo más importante: cumplir tu sueño de casa propia.
Hacemos un repaso de los últimos avances que realizamos en nuestras obras:
MENDOZA
Natania 44

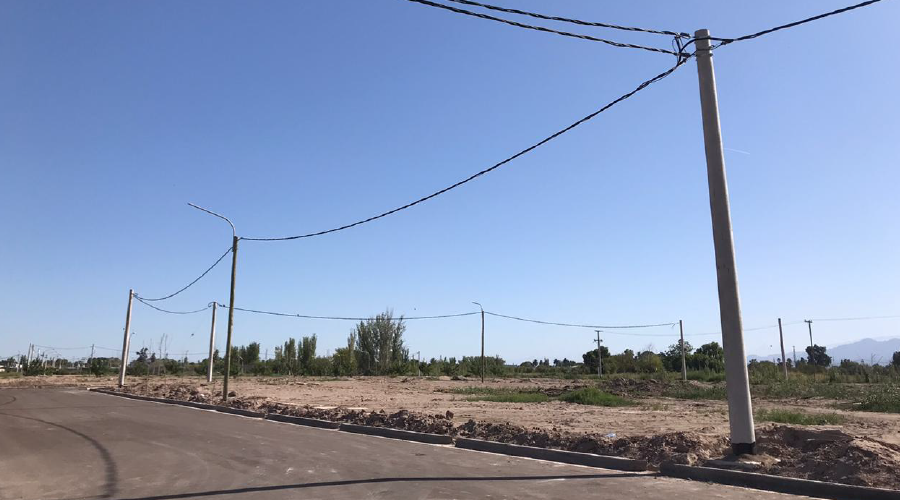

Etapa: Obra
Ubicación: General Julio A. Roca Nº 5416, Guaymallén, Mendoza
848 lotes
Empresa constructora: Ceriani Construcciones S.R.L.
Estamos ejecutando la obra de infraestructura de la etapa 5 del proyecto (Barrio Los Juegos) con 91 lotes.
Tareas en curso:Se dio comienzo a la obra de red eléctrica, actualmente ya se cuenta con fundaciones de la mayor parte de las columnas. En sintonía con lo anterior ya pueden verse algunas columnas de hormigón izadas.

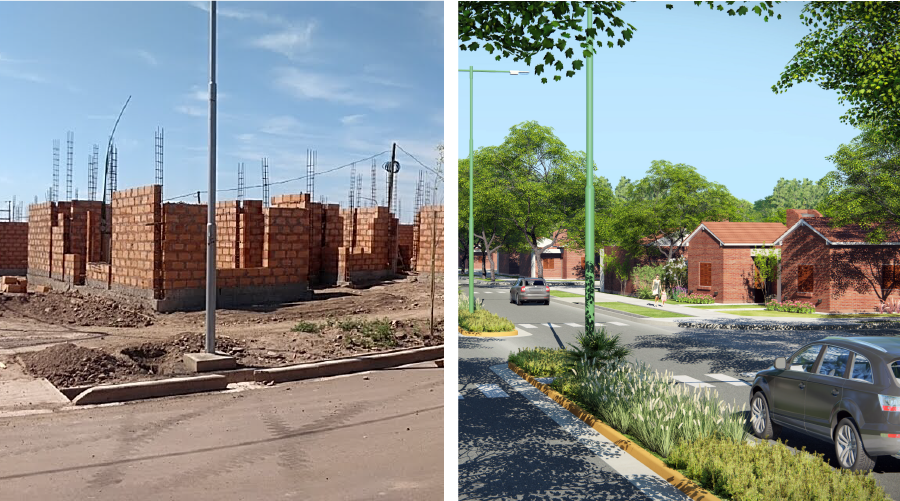

Natania 58
Etapa: Obra
Ubicación: Zapiola 715, Drummond, Mendoza
193 lotes
Empresa constructora: CONSVETTA S.A
Tareas en curso: Iniciamos las obras de 60 viviendas de dos y tres dormitorios. Se avanza con las cimentaciones de las primeras casas.
Natania 61

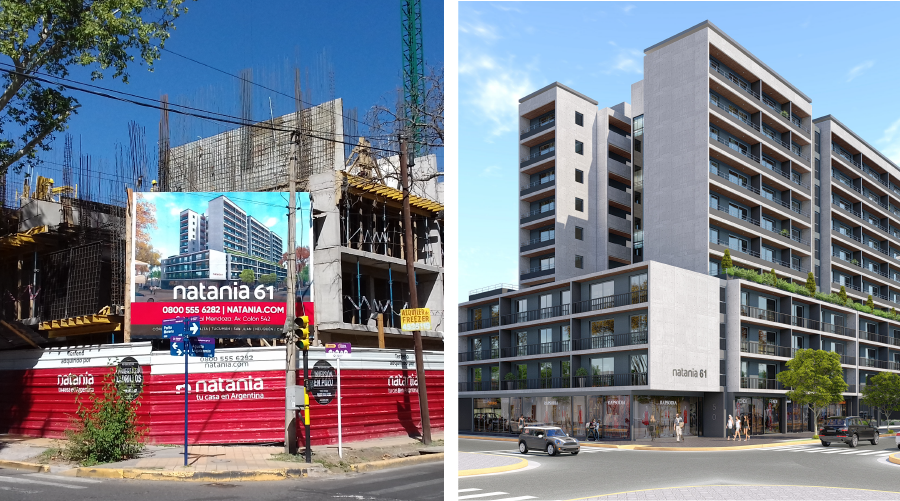

Etapa: Obra
Ubicación: Leguizamón 50, Godoy Cruz, Mendoza
Superficie a construir: + 19.000 m2
193 deptos. de 1 y 2 dormitorios
Empresa constructora: RAC
Avance de obra: 26%
Algunas tareas en curso: Se continúa avanzando a paso firme en este emprendimiento, donde el hormigón visto ya toma altura y presencia desde la calle. Se comenzó a trabajar sobre la losa del 3er piso en el sector norte, y en todos los tabiques del 2do piso en el resto del edificio.
SAN JUAN
Natania 54

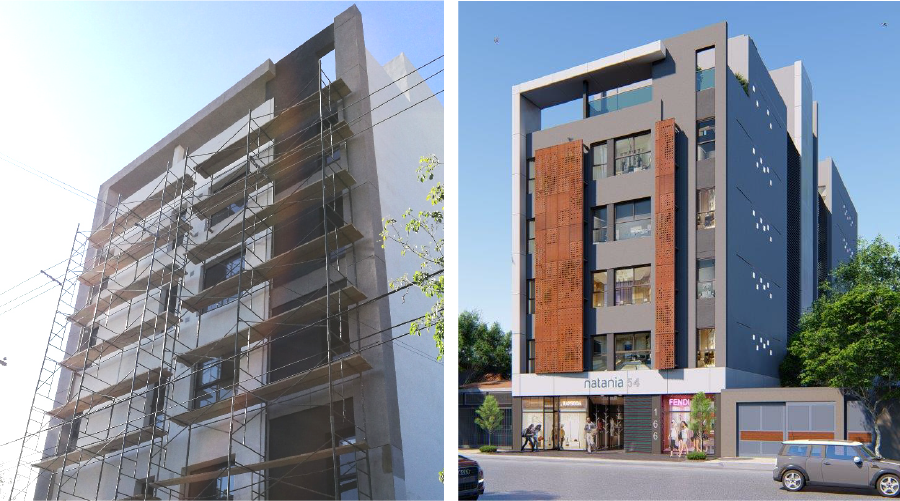

Etapa: Obra
Ubicación: 9 de Julio 166 Oeste, San Juan
Superficie a construir: más de 2500 m2
36 deptos. de 1 y 2 dormitorios
Empresa proyectista: Del Cerro Constructora S.A
Avance de obra: 96%
Tareas en curso: Finalizamos la construcción de pisos alisados de escaleras, la colocación del ascensor y la membrana asfáltica en la terraza. Avanzamos en la instalación de sistemas de detección y extinción de incendios.
Natania 58
Etapa: Obra
Ubicación: Rep. del Líbano esquina Megliol
400 lotes
Empresa proyectista: Urbe Construcciones
Tareas en curso: La red de agua potable sigue avanzando a ritmo planificado. Nos encontramos trabajando en todos los proyectos de infraestructura del emprendimiento y a la espera de comenzar con la red de riego de arbolado.
SALTA
Natania 60

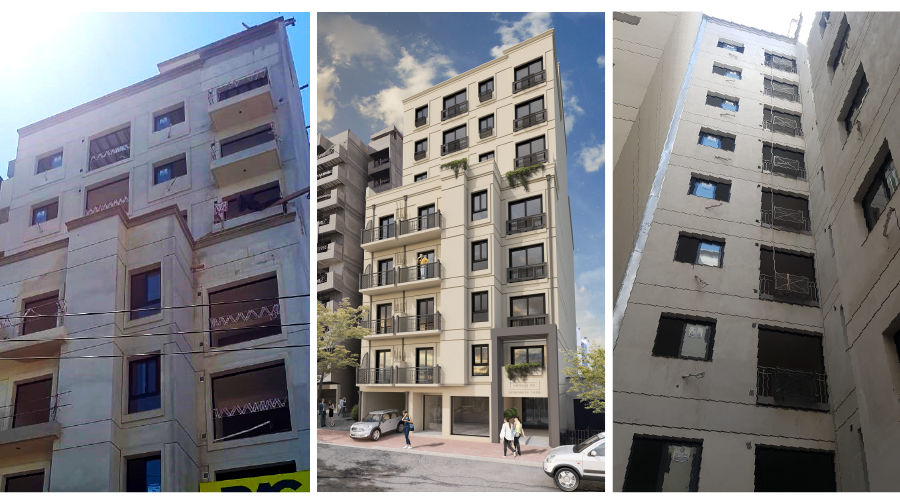

Etapa: Obra
Ubicación: Juramento 1446, Salta
Superficie a construir de 4700 m2
50 departamentos de 1 y 2 dormitorios
Empresa constructora: RAC S.R.L.
Avance de obra: 82%
Tareas en curso: Colocamos las barandas en balcones hasta el 6to piso y continuamos trabajando en el revoque fino interior. En paralelo estamos preparando las superficies para comenzar a pintar y realizar las terminaciones en el bloque 2.
TUCUMÁN
Natania 59

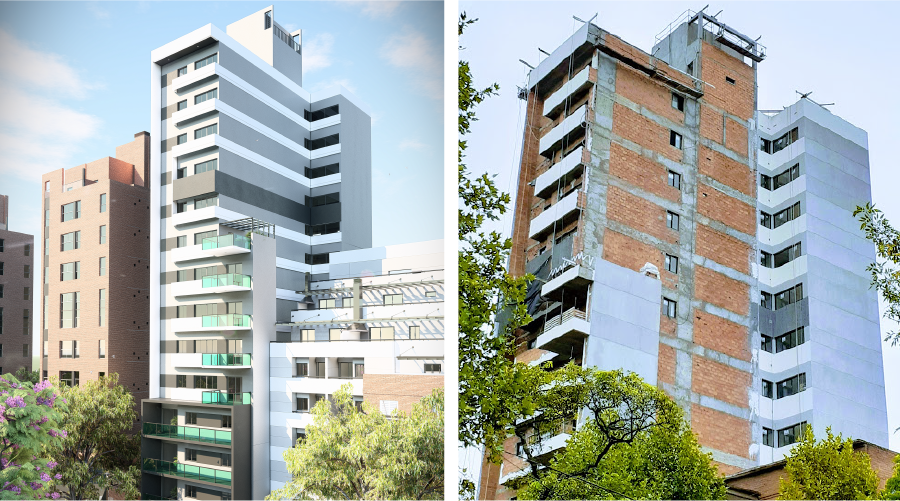

Etapa: Obra
Ubicación: Av. Avellaneda 812, San Miguel de Tucumán
Superficie a construir: 2400 m2
Empresa constructora: BATIA S.R.L
34 deptos. de 1 y 2 dormitorios
Avance de obra: 88%
Tareas en curso: Continuamos los trabajos de revoques exteriores y comenzamos con la implementación de yeso en muro de planta baja y contrapisos.
